Zateplit, vyměnit okna nebo koupit nový kotel? Správné pořadí renovace domu
Máte starší dům a chcete snížit účty za vytápění? Největší chyba nemusí být špatně zvolený izolační materiál, ale špatné pořadí jednotlivých opatření. Zjistěte, kdy řešit střechu, okna, fasádu, podlahu, vytápění nebo rekuperaci a proč se vyplatí začít diagnostikou domu.
U staršího rodinného domu se obvykle postupně nahromadí několik problémů. Stará okna netěsní, střecha už má nejlepší roky za sebou, na půdě je jen tenká vrstva izolace, fasáda žádnou nemá a vytápění je dimenzované na dobu, kdy byly energie podstatně levnější. Majitel pak stojí před otázkou, co udělat jako první.
Vyměnit okna? Zateplit střechu? Pustit se do fasády? Pořídit tepelné čerpadlo? Nebo všechno najednou? Správná odpověď přitom není pro všechny domy stejná. Rozhoduje konstrukce domu, jeho stáří, stav jednotlivých částí, způsob vytápění i to, zda plánujete rekonstrukci najednou, nebo po etapách.
Jedno pravidlo ale platí téměř vždy: nejdříve zjistit, kde dům energii skutečně ztrácí, a teprve potom objednávat jednotlivá opatření.
Proč není dobré začít automaticky fasádou

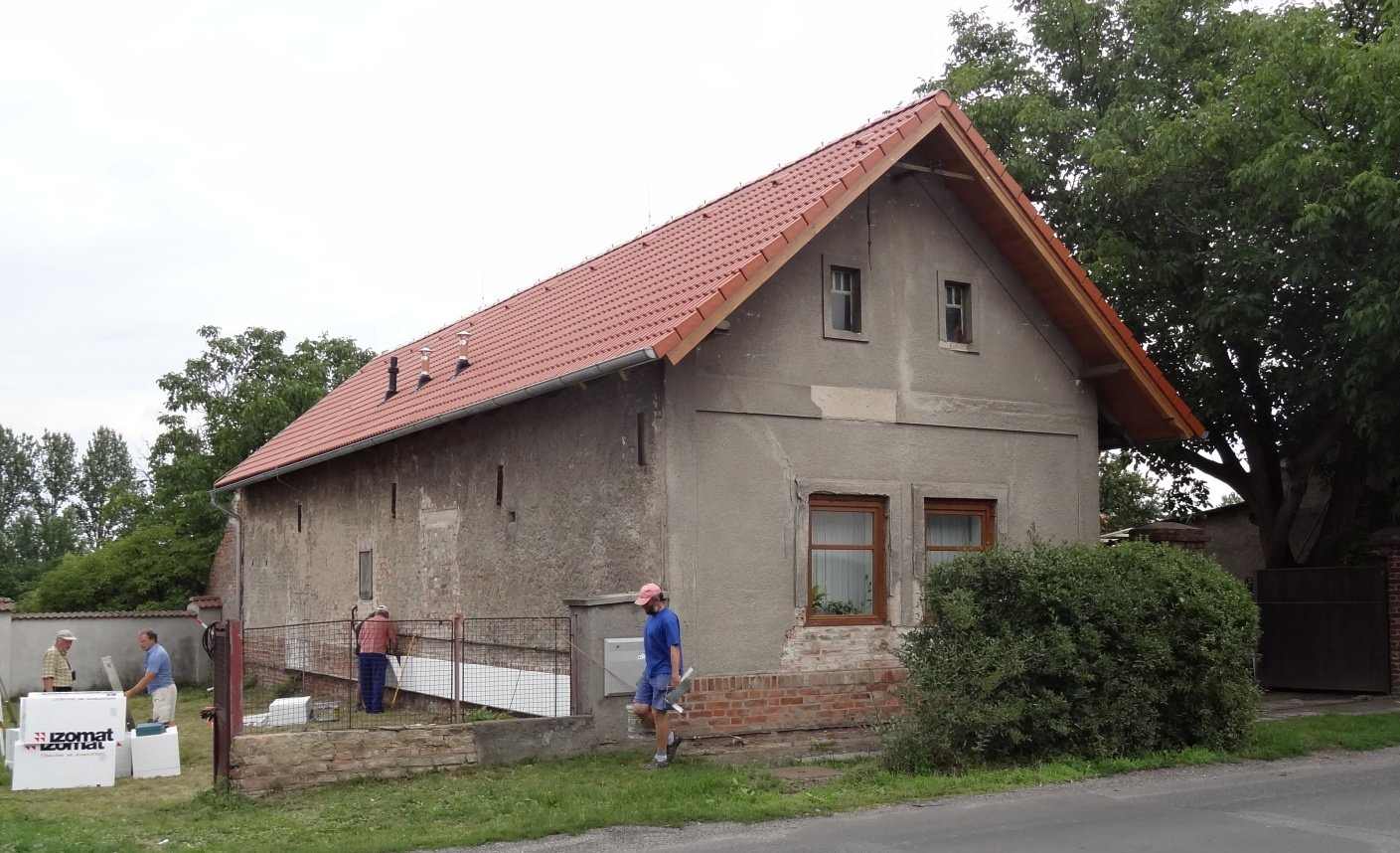

Zateplení fasády je nejviditelnějším opatřením a často také tím, které si majitelé starších domů spojují s úsporami nejvíce. Jenže obvodové stěny nejsou jediným místem, kudy teplo uniká.
U některých domů může být mnohem větším problémem nezateplený strop pod půdou nebo špatně izolovaná střecha. Jinde budou významné netěsnosti kolem starých oken, chladná podlaha nad sklepem nebo tepelné mosty.
Navíc není vhodné hodnotit jednotlivé konstrukce pouze podle jejich plochy. Pro představu lze použít jednoduchý výpočet prostupu tepla:
Q = U × A × ΔT
kde:
- Q je okamžitý tepelný tok ve wattech,
- U je součinitel prostupu tepla konstrukce v W/(m²·K),
- A je plocha konstrukce v m²,
- ΔT je rozdíl mezi vnitřní a venkovní teplotou.
Například konstrukce o ploše 100 m² s hodnotou U = 1,0 W/(m²·K) při rozdílu teplot 20 °C představuje tepelný tok přibližně:
1,0 × 100 × 20 = 2 000 W.
Pokud se hodnota U sníží na 0,2 W/(m²·K), bude při stejných podmínkách tepelný tok pouze 400 W.
Je to zjednodušený výpočet, který nepočítá například s tepelnými mosty, slunečními zisky, větráním nebo akumulací konstrukcí. Dobře ale ukazuje, proč má smysl nejprve zjistit parametry jednotlivých konstrukcí a jejich plochy.
Pro orientaci uvádí ČSN 73 0540-2 pro běžné budovy například požadovanou hodnotu U 0,30 W/(m²·K) pro vnější stěnu, 0,30 W/(m²·K) pro strmou střechu a 0,24 W/(m²·K) pro plochou či mírně skloněnou střechu. U oken je požadovaná hodnota U výrazně vyšší.
Nejde ale o jednoduchý návod typu „všude musí být právě tato hodnota“. Konkrétní návrh zateplení musí zohlednit celou skladbu konstrukce, vlhkostní režim, tepelné vazby a další parametry.
1. Nejdříve zjistěte, kudy teplo skutečně uniká
Než začnete vybírat okna nebo tloušťku izolace, vyplatí se dům diagnostikovat.
Základní představu získáte už z prohlídky domu:
- Jaká je tloušťka a skladba izolace střechy?
- Je zateplený strop pod nevytápěnou půdou?
- Jak stará jsou okna?
- Jsou kolem oken patrné praskliny, netěsnosti nebo plísně?
- Je zateplený sokl?
- Je fasáda bez izolace?
- Je podlaha nad sklepem výrazně studená?
- Objevují se v rozích nebo u oken chladná místa?
- Jaký je skutečný stav střechy?
- Jaké jsou roční náklady na vytápění?
Velmi užitečná může být termokamera, ale její výsledek je potřeba správně interpretovat. Ideální je měření za vhodných podmínek, kdy je mezi interiérem a exteriérem dostatečný teplotní rozdíl.
Termovizní snímek může upozornit například na tepelný most v místě napojení stropu, chladné ostění okna nebo nedostatečně izolovanou část střechy. Není ale sám o sobě energetickým auditem.
U větší rekonstrukce má smysl odborné posouzení a výpočet energetické náročnosti. Právě na tento princip dnes navazuje také renovační pas, který je součástí nové koncepce Nové zelené úsporám a má pomoci plánovat renovaci domu jako celek.
2. Střecha má často přednost před fasádou
Pokud je střecha ve špatném technickém stavu, nemá smysl začínat fasádou. Nejdříve je potřeba vyřešit zatékání, poškozenou krytinu, krovy nebo jiné konstrukční problémy. Teprve potom má význam řešit tepelnou izolaci.
Jiná situace nastává u domu, kde je střecha technicky v pořádku, ale podkroví nebo strop pod nevytápěnou půdou prakticky izolaci nemá. V takovém případě může být zateplení stropu jedním z nejjednodušších prvních opatření.
U nevytápěné půdy totiž není vždy nutné zateplovat celou šikmou střechu. Pokud půda zůstane studená a nevyužívaná, může být ekonomicky i technicky rozumnější zateplit vodorovný strop mezi vytápěným prostorem a půdou. Naopak u obytného podkroví musí izolace pokračovat ve střešní konstrukci. Podle normových hodnot je u stropu pod nevytápěnou půdou doporučená hodnota U 0,20 W/(m²·K), zatímco pro pasivní budovy se uvádí ještě výrazně nižší hodnoty.
Pozor na jednu častou chybu: Při zateplování půdy nestačí jednoduše položit izolaci a zakrýt ji.
Je potřeba řešit také:
- parozábranu či parotěsnou vrstvu podle skladby konstrukce,
- vzduchotěsnost,
- vlhkostní režim,
- prostupy instalací,
- přístup na půdu,
- větrání střechy,
- pochozí vrstvu, pokud má půda sloužit jako úložný prostor.
U starého domu je právě vlhkostní chování konstrukce jedním z důvodů, proč není dobré rozhodovat pouze podle ceny izolace za metr čtvereční.
3. Okna před zateplením, nebo až po něm?
Tady je odpověď poměrně jednoznačná: Pokud plánujete výměnu oken i zateplení fasády, je nejlepší řešit obě opatření společně. Neznamená to, že musí být provedena ve stejný den. Měly by ale být navrženy jako jeden stavební detail.
Proč?
Nové okno potřebuje správnou polohu v konstrukci. Pokud nejprve osadíte okno a za několik let budete dodatečně zateplovat fasádu, může být potřeba řešit napojení ostění, parapetu a nadpraží dodatečně.
Při komplexní rekonstrukci se proto řeší například:
- poloha okna vůči rovině zateplení,
- způsob kotvení,
- napojení na vzduchotěsnou rovinu,
- ostění,
- parapety,
- nadpraží,
- venkovní stínění,
- případné kastlíky pro žaluzie.
Tady se rozhodně nevyplatí řídit pouze větou „trojsklo má nižší U než dvojsklo“. Okno není jen sklo. Důležitá je hodnota Uw celého okna, tedy zasklení, rámu a jejich vzájemného řešení.
A co když na novou fasádu zatím nemáte peníze?
Pak lze okna samozřejmě vyměnit samostatně. Jen je potřeba už při jejich osazování počítat s budoucím zateplením. Řekněte montážní firmě, že fasáda přijde později, a nechte detail navrhnout s ohledem na budoucí skladbu. To vám může ušetřit nemalé náklady při následné rekonstrukci.
4. Fasáda přichází na řadu až ve chvíli, kdy víte, co s ostatními konstrukcemi
Zateplení fasády je komplexní zásah. Nejde jen o nalepení izolantu na stěnu.
Před jeho realizací by mělo být jasné například:
- jak budou osazena nová okna,
- jak se vyřeší sokl,
- co bude se svody a okapy,
- jak se napojí střecha,
- jak se vyřeší ostění,
- kde budou vedeny kabely,
- jak se uchytí markýzy, pergola nebo stínicí technika,
- zda bude potřeba kotvit nové prvky do fasády.
To je také důvod, proč je výhodné dělat fasádu až po výměně oken. Nejde ale o obecné pravidlo. Pokud je výměna oken naplánována až za několik let, musí být fasáda navržena tak, aby budoucí výměna oken nezničila hotové zateplení.
5. Proč může být chyba koupit nejdřív tepelné čerpadlo
Toto je jedna z nejdražších chyb, kterou může majitel staršího domu udělat.
Představte si dům z 60. let: nezateplená fasáda, stará okna, nezateplený strop pod půdou, vysoké tepelné ztráty a starý plynový kotel.
Majitel se rozhodne kotel vyměnit za tepelné čerpadlo a vybere zařízení podle současné spotřeby. Jenže následně dům zateplí, vymění okna a zateplí střechu. A tepelné ztráty domu výrazně klesnou.
Zařízení, které bylo původně vybrané podle starého stavu domu, tak může být po renovaci zbytečně předimenzované. Proto je u komplexní rekonstrukce rozumnější nejprve řešit obálku budovy a výsledné tepelné ztráty a teprve podle nich dimenzovat nový zdroj tepla.
Nové parametry vytápění mohou ovlivnit také:
- velikost radiátorů,
- teplotu topné vody,
- regulaci,
- zásobník teplé vody,
- hydraulické vyvážení soustavy.
Neznamená to ale „vždy nejdřív zateplit a až potom měnit kotel“ Pokud je současný kotel na konci životnosti a hrozí jeho porucha uprostřed zimy, není rozumné čekat několik let na dokončení celé rekonstrukce. V takové situaci je důležité při výběru nového zdroje počítat s budoucím stavem domu a jeho předpokládanými tepelnými ztrátami.
6. Kdy řešit podlahu a strop nad sklepem?

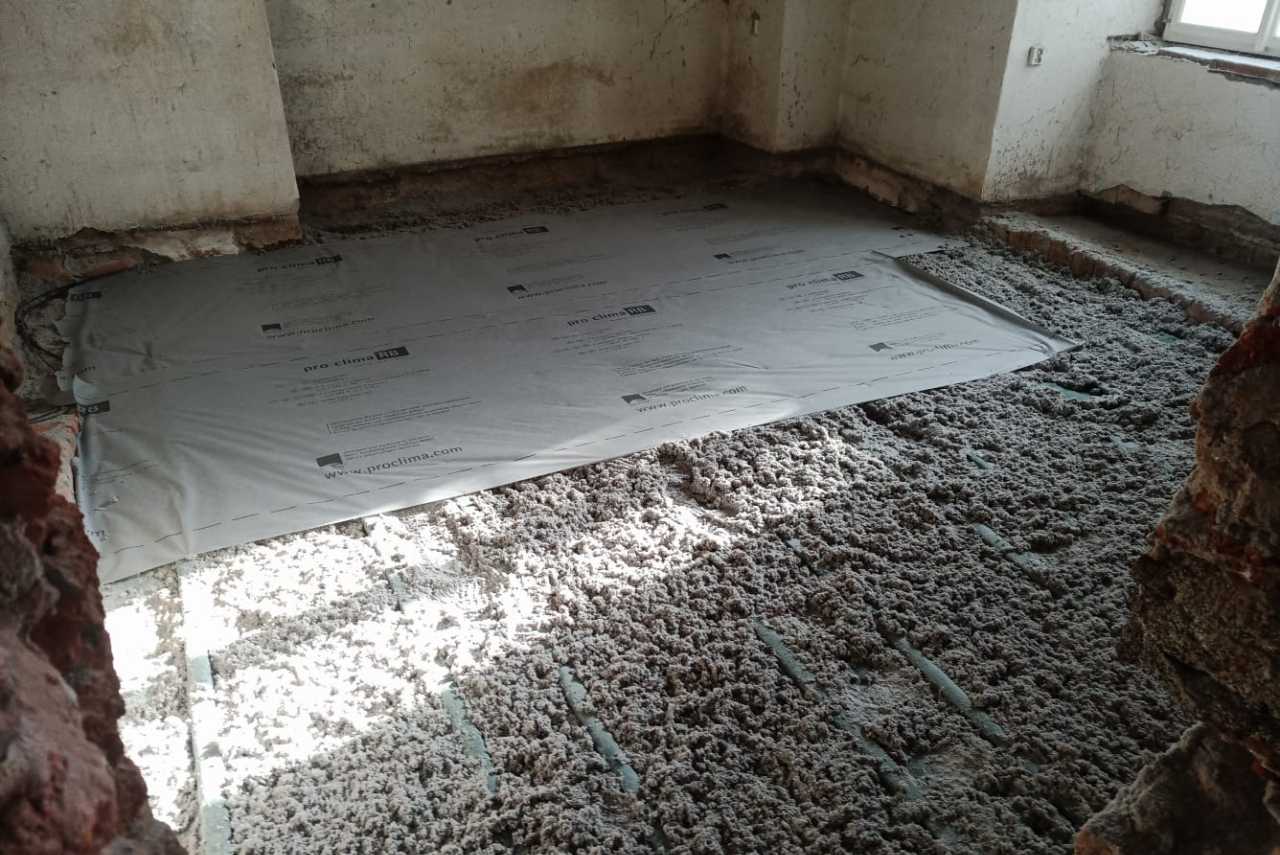

Studená podlaha v přízemí je typickým problémem starších domů. Pokud je pod obytnými místnostmi nevytápěný sklep, může být technicky poměrně jednoduchým opatřením zateplení stropu sklepa. Výhodou je, že není nutné rozebírat celou podlahu v obytné místnosti.
Je ale potřeba zkontrolovat:
- výšku sklepa,
- vedení instalací,
- požární požadavky,
- vlhkost,
- způsob kotvení izolace,
- výšku a členění sklepních prostor.
U podlah přímo na zemině je situace složitější. Dodatečné zateplení často znamená zásah do celé podlahové skladby – odstranění původních vrstev, řešení hydroizolace, tepelné izolace a nové podlahy. Proto nebývá podlaha první věcí, do které se vyplatí pustit, pokud například současně neplánujete kompletní rekonstrukci interiéru.
7. A co rekuperace? Ta přichází až po změně obálky domu
Výměna starých netěsných oken za nová a zateplení domu výrazně mění jeho chování. Starý dům mohl část vzduchu přirozeně získávat netěsnostmi v oknech a konstrukcích. Po rekonstrukci je obálka výrazně těsnější. To je dobře z hlediska energetiky, ale větrání už nelze nechávat náhodě.
Neznamená to, že každý zateplený dům automaticky potřebuje rekuperaci. Znamená to, že je potřeba promyslet způsob výměny vzduchu. U větší rekonstrukce může být vhodné zvážit řízené větrání se zpětným získáváním tepla. Jeho přínos se ale nejlépe projeví v domě, kde je dobře vyřešená obálka a vzduchotěsnost. Rekuperace proto není náhradou za špatně zateplený dům.
8. Jaké pořadí renovace dává největší smysl?
Pokud bychom měli vytvořit obecný postup pro starší rodinný dům, vypadal by přibližně takto:
1. Diagnostika
Nejdříve zjistit technický stav domu, tepelné ztráty, stav střechy, oken, izolací a vytápění.
2. Opravy, které brání další rekonstrukci
Zatékající střecha, vlhké zdivo, statické problémy nebo poškozené konstrukce mají přednost před zateplením.
3. Střecha a nejvyšší část obálky
Pokud je střecha ve špatném stavu, opravit ji. U nevytápěné půdy často řešit nejdříve strop pod půdou.
4. Okna a dveře
Pokud jsou stará a netěsná, naplánovat jejich výměnu společně s budoucím zateplením fasády.
5. Fasáda a sokl
Po vyřešení oken, střechy a všech detailů zateplit obvodový plášť.
6. Podlahy a konstrukce nad sklepem
Řešit podle konkrétního domu a především tehdy, pokud je konstrukce zdrojem výrazného tepelného diskomfortu nebo je součástí větší rekonstrukce.
7. Vytápění
Po snížení tepelných ztrát znovu vyhodnotit potřebný výkon zdroje tepla a parametry otopné soustavy.
8. Větrání a další technologie
Podle výsledného stavu domu řešit rekuperaci, fotovoltaiku, stínění, přípravu teplé vody nebo další energetická opatření.
Toto pořadí není dogma. Rozhodující je konkrétní stav domu. U domu s havarijní střechou bude střecha absolutní prioritou. U domu s perfektní střechou, ale nezatepleným stropem pod půdou může být první investicí právě izolace stropu.
Modelový příklad: dům z 60. let, který potřebuje skoro všechno
Představme si běžný rodinný dům z 60. let.
Má:
- nezateplenou cihlovou fasádu,
- původní nebo starší dvojitá okna,
- nezateplený strop pod půdou,
- plynový kotel,
- radiátorové vytápění,
- nevytápěný sklep,
- střechu, která je technicky stále v pořádku.
Majitel má například 1 milion korun, ale na kompletní rekonstrukci by potřeboval výrazně více. Co udělat?
První etapa
Diagnostika + zateplení stropu pod půdou. Pokud je na půdě minimální izolace, může jít o relativně jednoduchý zásah s okamžitým efektem. Současně se vyplatí zkontrolovat střechu a vyřešit případné problémy dříve, než bude půda zateplena.
Druhá etapa
Výměna oken společně s přípravou na zateplení fasády. Pokud se okna vyměňují nyní a fasáda přijde za dva roky, je nutné už teď myslet na její budoucí tloušťku a detail ostění.
Třetí etapa
Kompletní zateplení fasády včetně soklu a vyřešení tepelných vazeb. Teprve v této chvíli je obálka domu výrazně úspornější.
Čtvrtá etapa
Nový výpočet tepelných ztrát a teprve potom rozhodnutí o zdroji tepla. Majitel by neměl automaticky koupit tepelné čerpadlo jen proto, že jde o moderní technologii. Nejdříve je potřeba vědět, kolik energie bude dům po renovaci skutečně potřebovat.
Co když nemáte peníze na kompletní rekonstrukci?
To je dnes možná ještě důležitější otázka než samotné technické pořadí. Komplexní renovace může stát miliony korun. Čekat s rekonstrukcí několik let, než budete mít celou částku k dispozici, ale nemusí být jedinou možností. Rozumnější může být dlouhodobý plán rozdělený do etap.
Například:
rok 1: diagnostika + strop pod půdou
rok 2: okna
rok 3: fasáda + sokl
rok 4: vytápění
rok 5: další technologie
Klíčové je, aby jednotlivé kroky nebyly navzájem v rozporu.
Například není dobré vyměnit okna bez rozmyslu a následně zjistit, že jejich umístění komplikuje budoucí zateplení. Stejně tak není ideální dimenzovat nový zdroj tepla podle současného stavu domu, pokud za rok plánujete výrazné zateplení.
Nová zelená úsporám v roce 2026: proč je důležitý plán renovace
V roce 2026 se změnil také způsob financování energetických renovací. Pro běžné domácnosti je nyní k dispozici bezúročný úvěr, který může u rodinných domů dosáhnout až 750 000 Kč při dílčí renovaci a až 2 milionů Kč při komplexní renovaci. Program zahrnuje například zateplení, výměnu oken, tepelná čerpadla, rekuperaci, fotovoltaiku nebo stínicí techniku.
Právě proto je důležité přemýšlet o rekonstrukci jako o jednom projektu, i když ji budete fyzicky realizovat několik let. Nová koncepce NZÚ pracuje také s renovačním pasem, který má sloužit jako nástroj pro plánování energetické renovace domu.
Podmínky podpory se mohou měnit, takže před zahájením rekonstrukce je potřeba vždy ověřit aktuální pravidla programu a způsobilost konkrétního opatření.
Tři chyby, které mohou rekonstrukci zbytečně prodražit
1. „Nejdřív koupím to, na co mám peníze.“
To může být problém. Jednotlivé stavební zásahy spolu souvisejí. Levnější řešení dnes může znamenat dražší předělávku za několik let.
2. „Čím silnější izolace, tím lepší.“
Tloušťka izolace není jediným parametrem. Rozhoduje celá skladba konstrukce, tepelný odpor, detaily, vlhkostní režim i provedení.
3. „Nejdřív tepelné čerpadlo a potom zateplení.“
U domu s vysokými tepelnými ztrátami může být rozumnější nejprve snížit potřebu tepla a následně podle nového stavu navrhnout zdroj vytápění.
Kdy se vyplatí udělat všechno najednou?
Komplexní rekonstrukce dává největší smysl tehdy, když:
- dům bude procházet celkovou modernizací,
- plánujete současně okna i fasádu,
- je potřeba měnit vytápění,
- budete zasahovat do střechy,
- máte k dispozici financování,
- nebo chcete využít podpory určené na komplexní renovaci.
Výhodou není jen energetická úspora. Jednou postavené lešení, jednou vyřešené detaily, jednou připravené ostění a jednou provedené napojení konstrukcí mohou znamenat výrazně méně práce a nákladů než několik samostatných rekonstrukcí v průběhu deseti let.
Na druhou stranu není důvod čekat s každým opatřením, pokud je například strop pod půdou téměř bez izolace a jeho zateplení lze provést rychle a bez komplikací.
